能源公司地鐵五號線項目供冷準備就緒

5月25日下午,西安地鐵五號線一期工程首批地鐵電客車動車調試工作圓滿完成,標誌著五號線項目即將迎來正式運行。地鐵五號線項目正式投運後將由能源公司提供供能服務。

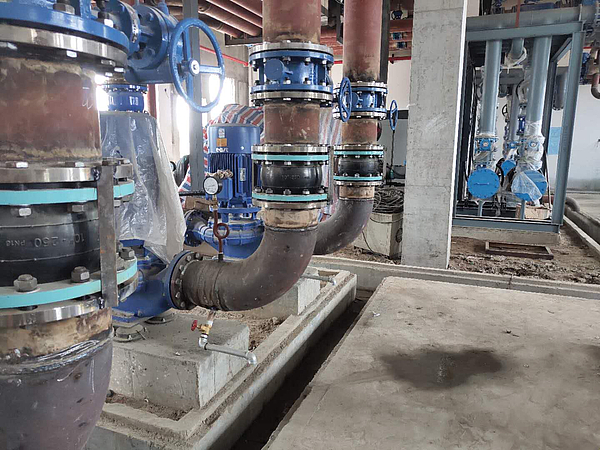

據悉,能源公司承建的地鐵五號線二期工程交大創新港停車場供熱項目目前已達到供冷條件,待各方麵條件具備後,可隨時為(wei) 項目進行供能。此項目設計6口換熱孔,由2台雙工況熱泵機組,1台鍋爐設備進行調峰供能。2019年10月完成室外鑽井和一次管網施工,2020年5月初完成了換熱站內(nei) 熱泵機組、鍋爐係統、冷卻塔係統、泵係統、管道係統、電氣自動化櫃、自控係統、各類閥門的安裝工作,目前計劃完成管網衝(chong) 洗、試壓、保溫工作,時刻準備為(wei) 項目供能。

截至目前,能源公司新進場項目平穩推進,複工複產(chan) 項目如火如荼。各在建項目累計完成投資額1.3億(yi) 元。其中無幹擾地熱能供熱項目複工累計完成換熱孔39口。

下一步,能源公司將紮實推進清潔能源推廣工作,認真梳理在建項目,既突出“清潔供能”的現實需求,又注重“多能互補、集成優(you) 化”的特色挖掘,為(wei) 清潔能源的發展和利用提供可參考、可複製、可推廣的“灃西樣本”。
